12. März 2020

Erneuerung der Medien und der Straße auf der B99/Biesnitzer Straße

Die auf der Biesnitzer Straße vorhandene Straßenbefestigung wurde in den vergangenen Jahren wiederholt und großflächig repariert. Über den gesamten Bereich sind Schäden an der Asphaltbefestigung festzustellen. Dabei handelt es sich insbesondere um Spurrinnen, Netzrisse, Längsrisse und Ausbrüche. Der Fahrbahnzustand ist Gegenstand wiederholter Anliegerbeschwerden (Erschütterung der Gebäude, Lärm etc.). Aus diesem Grund erneuert das Landesamt für Straßenbau und Verkehr des Freistaates Sachsen die Straßendecke. Parallel zu den Straßenerneuerungsarbeiten des LASUV, werden die Stadtwerke Görlitz AG zur Gewährleistung der Versorgungssicherheit die vorhandene Trinkwasserleitung erneuern und Reparaturen am Regenwasserkanal durchführen.

Umfang der Baumaßnahme:



Bei dieser Maßnahme handelt es sich um eine Deckenerneuerung der Biesnitzer Straße in Görlitz zwischen Zittauer Straße und Lutherstraße. Am Knoten Kamenzer Straße wird ein Fußgängerüberweg angelegt.

  • Länge des Bauabschnittes: 457,00 m

  • Durchschnittliche Breite: 9,40 m

  • Fläche: 4.280,00 m²

Erneuerung Gerinne in Teilen. Die Fahrbahnerneuerung der B 99 erfolgt in mehreren Teilabschnitten mit Unterabschnitten. Die voraussichtliche Bauzeit ist bis Ende November 2020 angesetzt.

Bauabschnitte:



  • 1.BA Zittauer Straße bis Pomologische-Garten-Straße

BA 1.1 Zittauer Straße bis Hälfte Zufahrt Parkplatz bis Einkaufsmarkt (Netto)

BA 1.2 Hälfte Zufahrt Parkplatz Einkaufsmarkt (Netto)bis Knoten Pomologische- Garten Straße

  • 2.BA Knoten Lutherstraße/Biesnitzer Straße bis Kamenzer Straße

BA 2.1 Knoten Lutherstraße bis Kamenzer Straße

BA 2.2 Knoten Lutherstraße/Biesnitzer Straße

  • 3.BA Kamenzer Straße bis Pomologische-Garten-Straße

BA 3.1 Knoten Kamenzer Straße bis Zufahrt Parkplatz Haus 7/6

BA 3.2 Zufahrt Parkplatz Haus 7/6 bis Knoten Pomologische-Garten-Straße

BA 3.3 Bereich Knoten Pomologische-Garten-Straße

Verkehrsführung:

Siehe Grafik unten

Es wird zu Verkehrseinschränkungen kommen.

Unter Berücksichtigung der Unterabschnitte in den Hauptabschnitten 1 bis 3 ergeben sich insgesamt 7 Abschnitte, die zeitversetzt fertiggestellt und danach jeweils für den Verkehr freigegeben werden. In allen Abschnitten werden die Arbeiten unter Vollsperrung ausgeführt. Die Teilabschnitte 1.1 und 2.1 werden mit Baubeginn gleichzeitig ausgeführt. Die Arbeiten zum Teilabschnitt 2.2 sollen planmäßig innerhalb der Ferien ausgeführt werden.

Die großräumige Umleitung verläuft von der B99 über die S111 nach Kunnerwitz, dann K6304 nach Görlitz über Görlitzer Straße, Friedersdorfer Straße, Promenadenstraße, Friesenstraße, K.-Eichler-Straße und Reichenbacher Straße zum Kreisverkehr (Zufahrt Wiesbadener Straße/ B6 oder Stadtstraßen) und umgekehrt.

Die Nahumleitung erfolgt in beide Richtungen für den Gesamtzeitraum ab der Ampel Zittauer Straße/Biesnitzer Straße über Zittauer Straße, Sattigstraße, Melanchthonstraße zur Lutherstraße. Zusätzlich soll auf der Sattigstraße für den Pkw-Verkehr (Kfz bis 3,60 m Höhe) die Abfahrtsmöglichkeit über den Jakobstunnel in Richtung Bahnhofstraße angeboten werden.

Betroffene Anlieger wurden durch die SWG AG bereits separat über die beschriebenen Einschränkungen informiert.

Zu der beschriebenen Baumaßnahme stehen in den nächsten Wochen drei weitere aktuell geplante Großbaustellen an:

Bauherr

Ort

Bauzeitraum

Art der Sperrung

Medien

Stadt Görlitz und SWG AG

Reichertstraße

23.03.2020 bis vorraussichtlich Ende Juli 2020

Vollsperrung Gehweg und Straße

Verlegung folgender Medien zwischen der Frauenburg- und Melanchthonstr.: Trinkwasserleitung, Mittelspannungskabelund Speedpipe (für LWL-Kabel)

Stadt Görlitz und SWG AG

Bahnhofstraße

23.03.2020 bis vorraussichtlich Ende November 2020

Vollsperrung Gehweg und Straße

Verlegung folgender Medien zwischen Krölstraße und Brautwiesenplatz: Trinkwasserleitung, Fernwärmeleitung, Regenwasser- und Schmutzwasserkanal sowie Speedpipe (für LWL-Kabel); Reparatur diverser Hausanschlüsse

SWG AG

Steinstraße

30.03.2020 bis vorraussichtlich Ende 2020

Vollsperrung Gehweg und Straße

Fortführungen der Arbeiten auf der Annengasse / Steinstraße witterungsbedingt; Beginn 2. BA von Nonnenstraße bis Obermarkt ab Frühjahr 2020



Weitere Baumaßnahmen mit kürzeren Bauphasen finden Sie hier.

Wir bitten um Verständnis für diese Baumaßnahmen und stehen für Rückfragen unter der 03581 33353 zur Verfügung.

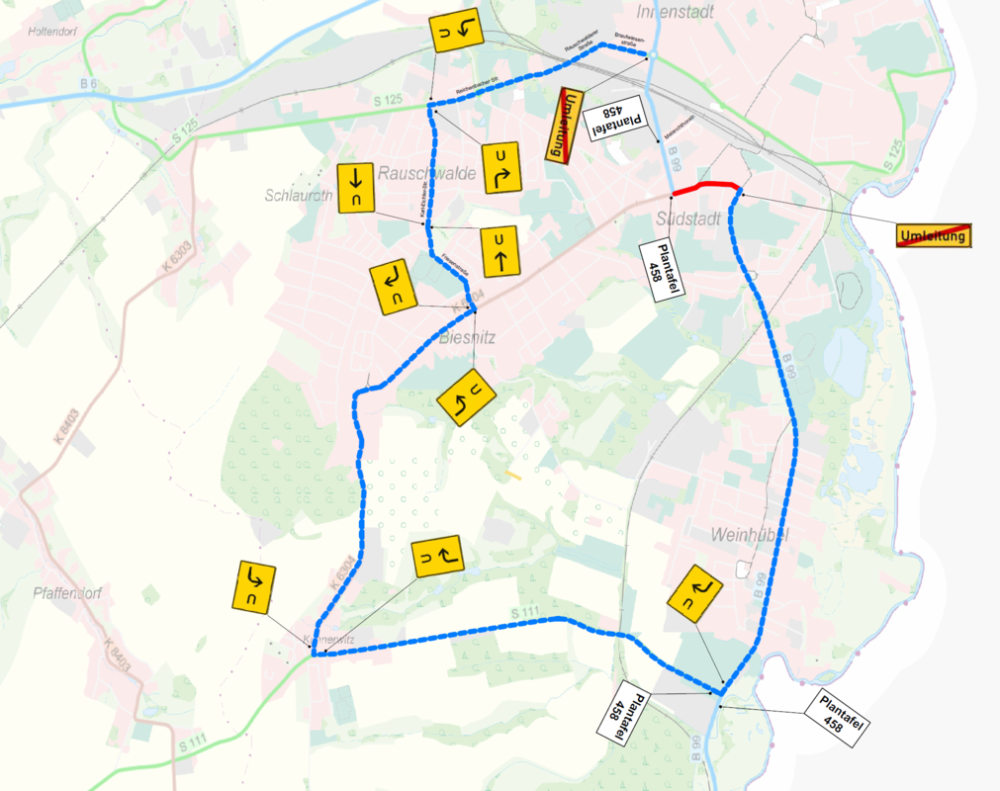

Grafik der Umleitung


Zurück zur Übersicht

Haben Sie Fragen?

Und wenn Sie noch Fragen haben, zögern Sie nicht uns anzusprechen. Wir helfen Ihnen gern weiter!

Datenschutzhinweis

Mit der Verwendung des Chatbots akzeptieren Sie die Datenübertragung an den Betreiber des Chatbots (BOTfriends GmbH) und die Datenspeicherung/ -verarbeitung durch diesen Anbieter. Nähere Informationen und die Widerrufsmöglichkeit hierzu finden Sie in unseren Datenschutzhinweisen.
